挣值管理(EVM):
把范围、进度和资源绩效综合起来考虑,以评估项目绩效和进展的方法。它是一种常用的项目绩效测量方法。它把范围基准、成本基准和进度基准整合起来,形成绩效测量基准,以便项目管理团队评估和测量项目绩效和进展。
关键指标:
BAC(Budget at Completion):完工预算为将要执行的工作所建立的全部预算的总和。
PV(Planned Value):计划价值是为计划工作分配的经批准的预算,不包含管理储备。
EV(Earned Value):挣值是对已完成工作的测量值,用分配给该工作的预算来表示。
AC(Actual Cost):实际成本是在给定时段内,执行某项工作而实际发生的成本,是为完成与EV相对应的工作而发生的总成本。AC的计算口径必须与PV和EV的计算口径保持一致。
SV:进度偏差是测量进度绩效的一种指标,表示为挣值与计划价值之差。它是指在某个给定的时点,项目提前或者落后的进度。
公式:SV = EV - PV >0 提前 <0 落后
CV:成本偏差是在某个给定时点的预算亏空或盈余量,表示为挣值与实际成本的差。
公式:CV = EV - AC >0 盈余 <0 超支
SPI:进度绩效指数是测量进度效率的一种指标,表示为挣值与计划价值之比。它反映了项目团队利用时间的效率。
公式:SPI = EV / PV
CPI:成本绩效指数是测量预算资源的成本效率的一种指标,表示为挣值与实际成本之比。它是最关键的EVM指标,用来测量已完成工作的成本效率。
公式:CPI = EV / AC
预测指标:
EAC(Estimate at completion):完工估算表示完成所有工作所需的预期总成本,等于截止目前的实际成本加上完工尚需估算。
ETC(Estimate To Complete):完工尚需估算表示完成所有剩余项目工作的预计成本。
公式:EAC = AC + ETC
TCPI(To Complete Performance Index):完工尚需绩效指数表示为了实现特定的管理目标,剩余资源的使用必须达到的成本绩效指标,是完成剩余工作所需的成本与剩余预算之比。
公式:(基数使用BAC还是EAC基于不同项目情况)
- TCPI = (BAC - EV) / (BAC - AC) --注:采用BAC,一般项目资金不可增加
- TCPI = (BAC - EV) / (EAC - AC) --注:采用EAC,一般客户认可实际执行效率
示意图:

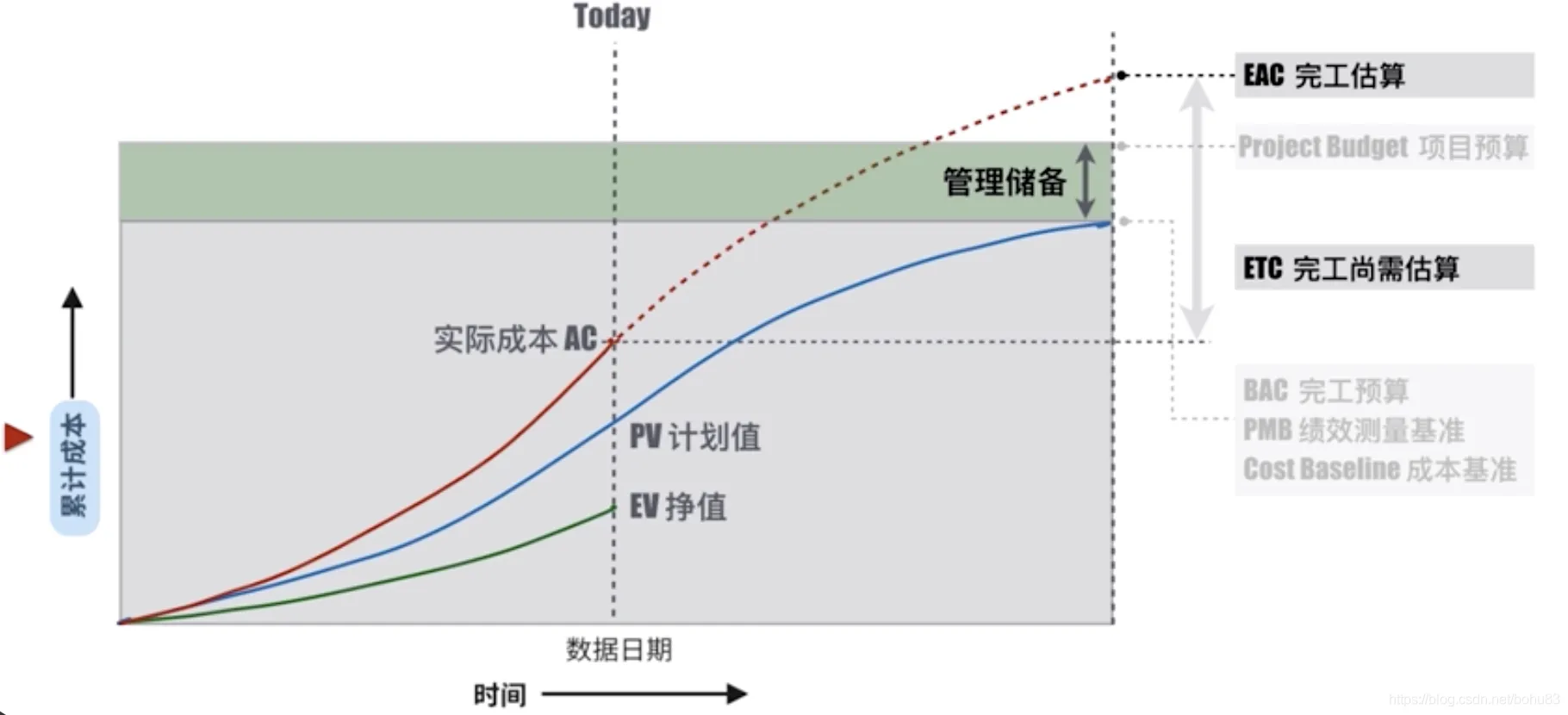

图1:
上图可知:
BAC作为一个固定的参考值,一般项目立项就确定了,在管理项目过程中,项目经理需要多次去测算ETC和EAC。
注:BAC也可以在项目执行中进行变更,一般由项目经理发起,需投资人批准
EAC的测算方法,一般有以下几种:
- ETC = BAC - EV
EAC = AC + (BAC - EV) --非典型(剩余工作按照计划的绩效继续) - ETC = (BAC - EV)/CPI
EAC = AC + [(BAC - EV)/ CPI ] --典型(剩余工作按照当前的绩效继续) - ETC=(BAC - EV)/(CPI * SPI)
EAC = AC + [(BAC - EV)/ (CPI * SPI) ] --剩余工作同时受CPI和SPI的影响,关键比例:CR = CPI × SPI - EAC = AC + 自下而上重新估算的ETC --预定计划已不再生效

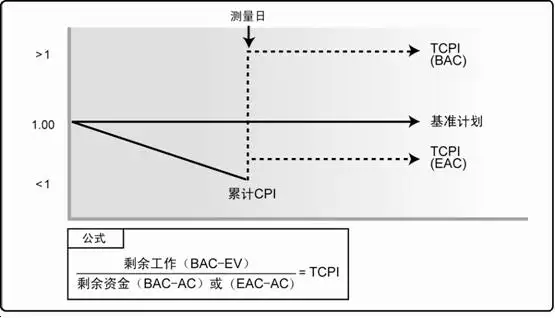

图2:
上图可知:
TCPI值代表的意义:
- 如果大于1,表示剩余工作难以完成(因为剩余资金不够了),如果不能追加资金,则可能需要在质量上妥协
- 如果等于1,表示剩余工作刚刚完成。
- 如果小于1,表示剩余工作轻易完成。(剩余资金够你花)
CPI与TCPI的关系:
- CPI如果大于1,则TCPI一定小于1;表明目前的费用效率很高,在以后的日子,钱袋子可以放宽点,也不会超出预算;
- CPI如果小于1,则TCPI一定大于1;表明目前的费用效率很低,在以后的日子,钱袋子要看紧点,以保证不超出预算;
- CPI=0.8,TCPI=1.000001,则表明2)以外,还表明目前还处于项目的早期;
